Référence
Clustering de 9 semaines en continu
Du 19 mars au 1er juin 2018, la ligne de la Compagnie du chemin de fer Montreux Oberland Bernois MOB était interrompue entre Montbovon et Château-d’Oex pour des travaux simultanés sur 6 ouvrages. Durant cette période, un clustering d’une durée de 9 semaines, entre le 20 mars et le 19 mai, a vu se relayer des équipes 7 jours sur 7 et 24 heures sur 24. Au tunnel de la Chaudanne, entre Rossinière et Château-d’Oex, les 14 équipes en place ont réalisé par semaine des travaux pour lesquels ont compte plusieurs mois en temps normal !
Réalisation
Grisoni-Zaugg SARéalisé en consortium
Date de construction
2018Compétences
Génie civilTravaux spéciaux
Travaux ferroviaires
Déconstruction et désamiantage
Lieu
Les Moulins, Château-d’Oex (VD)Détails
Assainissement et mise au profil d’espace libre (PEL)

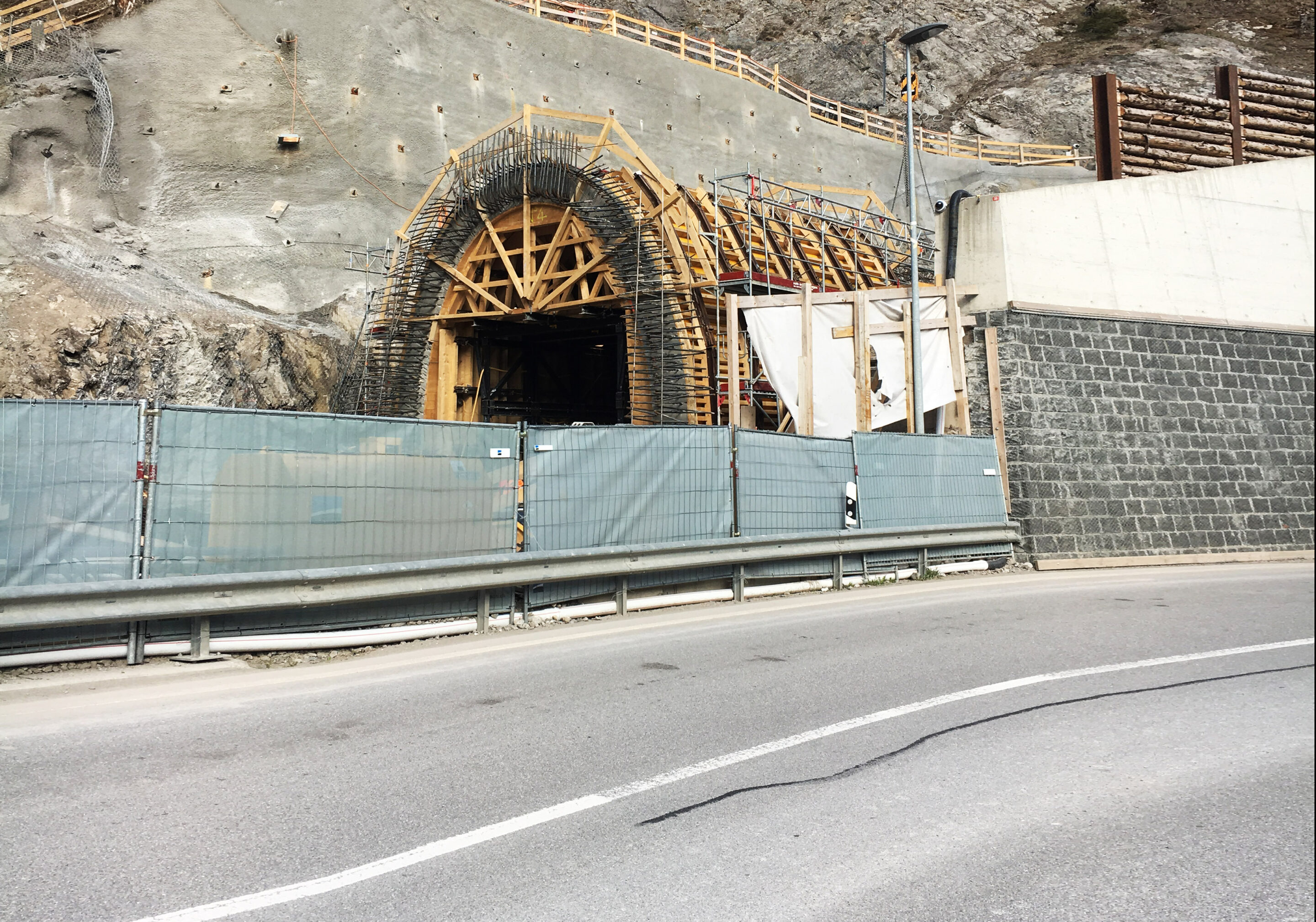

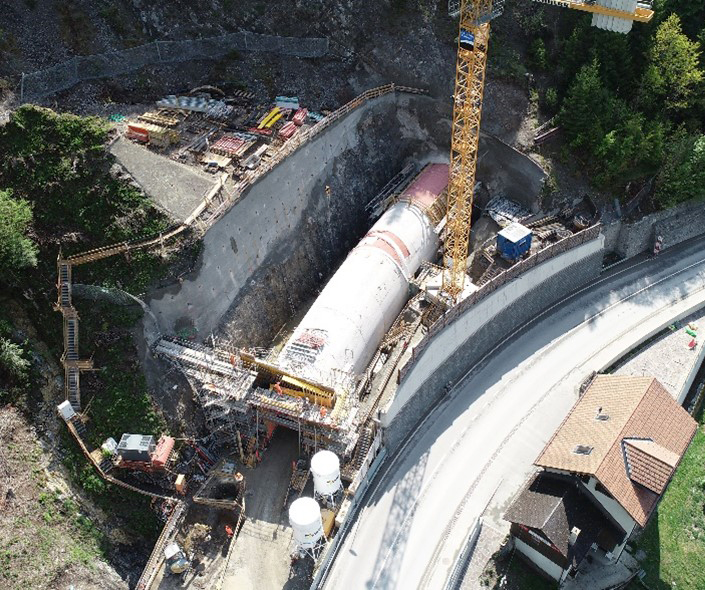

Les travaux – réalisés en consortium avec JPF SA, Dénériaz SA et InfraTunnel SA – ont porté sur cinq fronts d’attaque simultanés : alésage du tunnel, démontage et reconstruction de la tranchée couverte, des portails de part et d’autre du tunnel, ainsi que de deux murs de soutènement côté Rossinière, et enfin rénovation et élargissement du pont à la sortie du tunnel côté Château-d’Oex. Les travaux de démontage ont été réalisés en grande partie par minage. Les portails ont été reconstruits en béton armé avec coffrage traditionnel et moellonage en face avant et latéralement, devant le béton coffré.
Le Clustering a nécessité plus de neuf mois de travaux préparatoires, comprenant : la sécurisation du chantier par abattage d’arbres et la mise en place de filets de protection ; l’abaissement de la tranchée couverte pour arriver à environ deux mètres de la voûte du tunnel ; la mise en place de parois clouées pour anticiper le terrassement ; la pose d’ancrages de sécurité dans le tunnel et la préfabrication des parements du mur en moellons situé à la sortie ouest du tunnel.
Spécialités
5’500 m³
Minage de roche à ciel ouvert
5’000 m³
Minage et alésage en tunnel
3’000 m³
Béton de structure
1'200 m³
Béton projeté
2'500
Clous
900 m²
Murs en moellons
